近日,平福乡国能藤县桃花光伏发电项目建设迅速,场区建设已初见成效,正奋力迈进年底全容量投产目标!

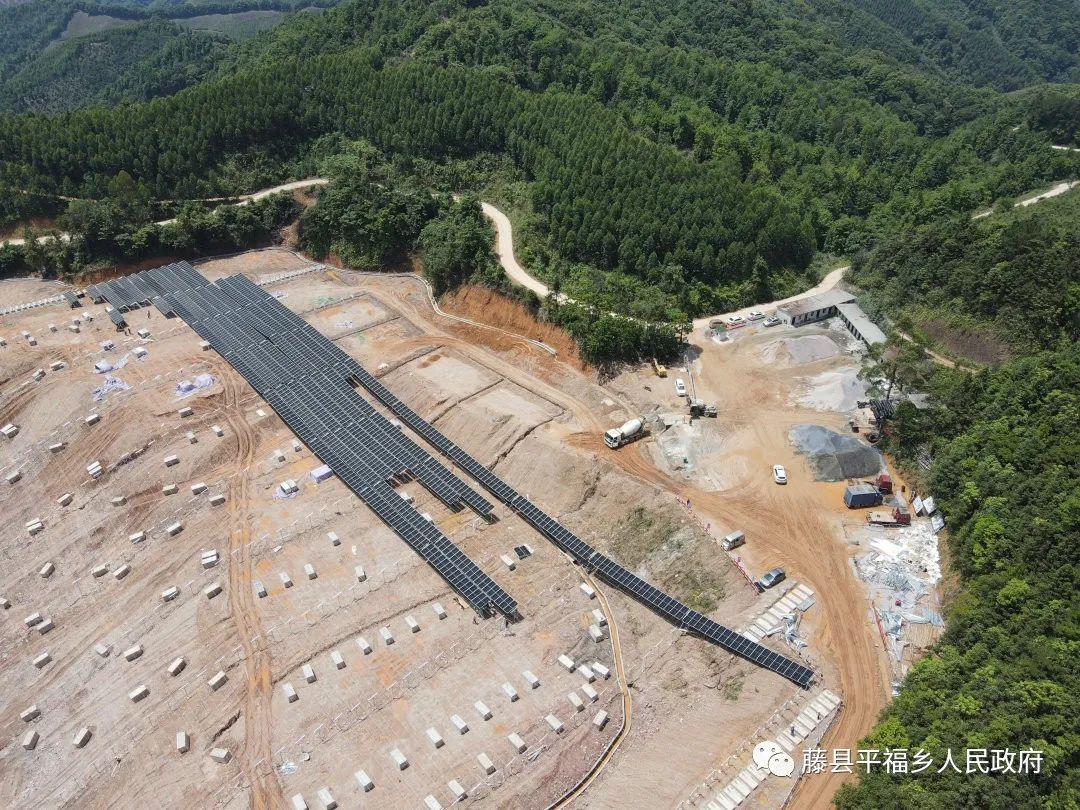

平福乡桃花光伏项目全景
桃花光伏项目总装机150MWp,分A、B两个标段建设,动态总投资63152万元,运行期25年平均上网电量为14641万kW·h。按照火电煤耗(标准煤)310g/kW·h,建设投运每年可节约标煤4.54万t,项目节能减排效益显著,对推动藤县构建更加清洁、低碳、安全高效的能源体系产生良好的促进作用,同时有力践行了国家“碳达峰、碳中和”发展目标。

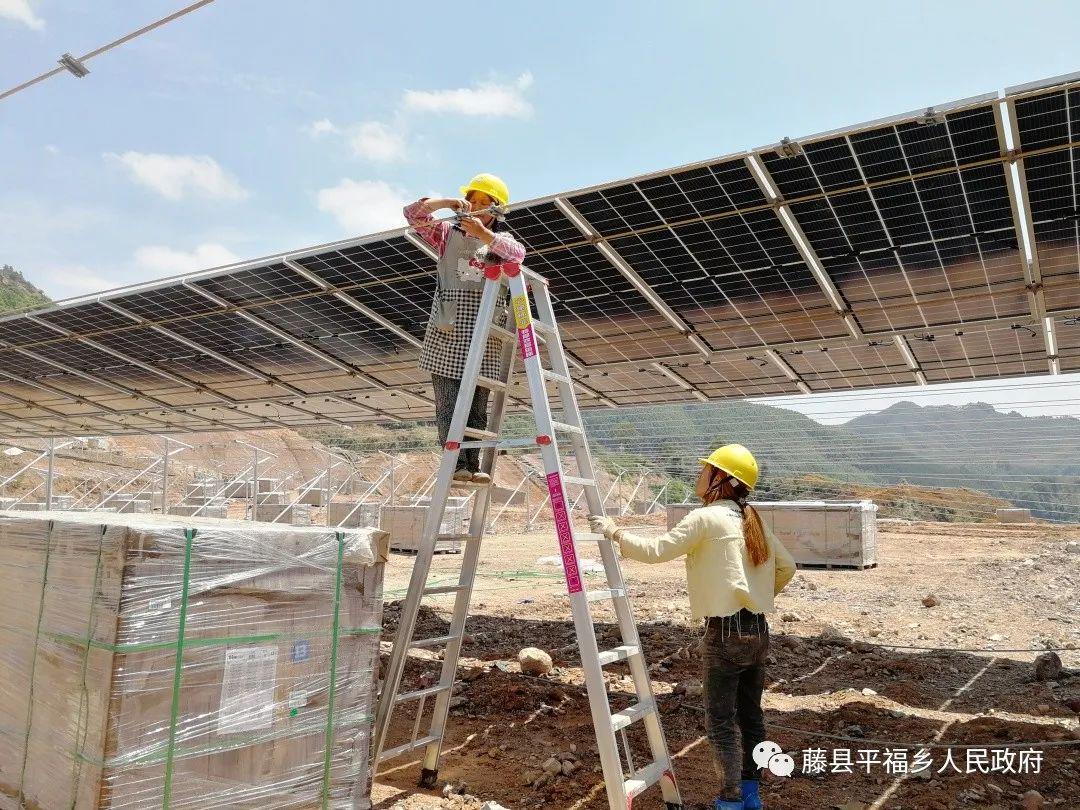

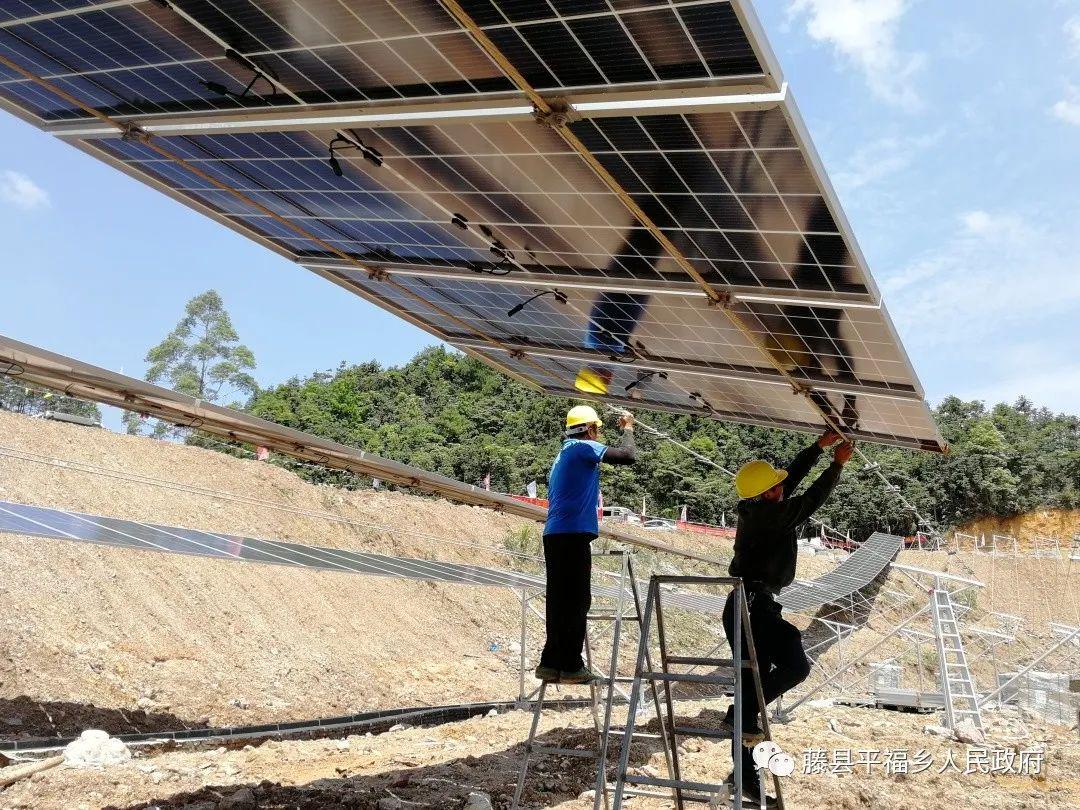

工人正在安装光伏板
项目A标段工程位于桃花金矿矿区,是广西第一个利用废旧矿区综合治理方式开发建设的项目。项目安装容量25MWp,计划投资12700万元,总占地面积约290亩。工程于2021年12月22日举行开工仪式,目前已完成桩基灌注约4000基,组件安装完成6MWp,全部组件安装完成时间为6月30日,投产并网时间为9月20日。

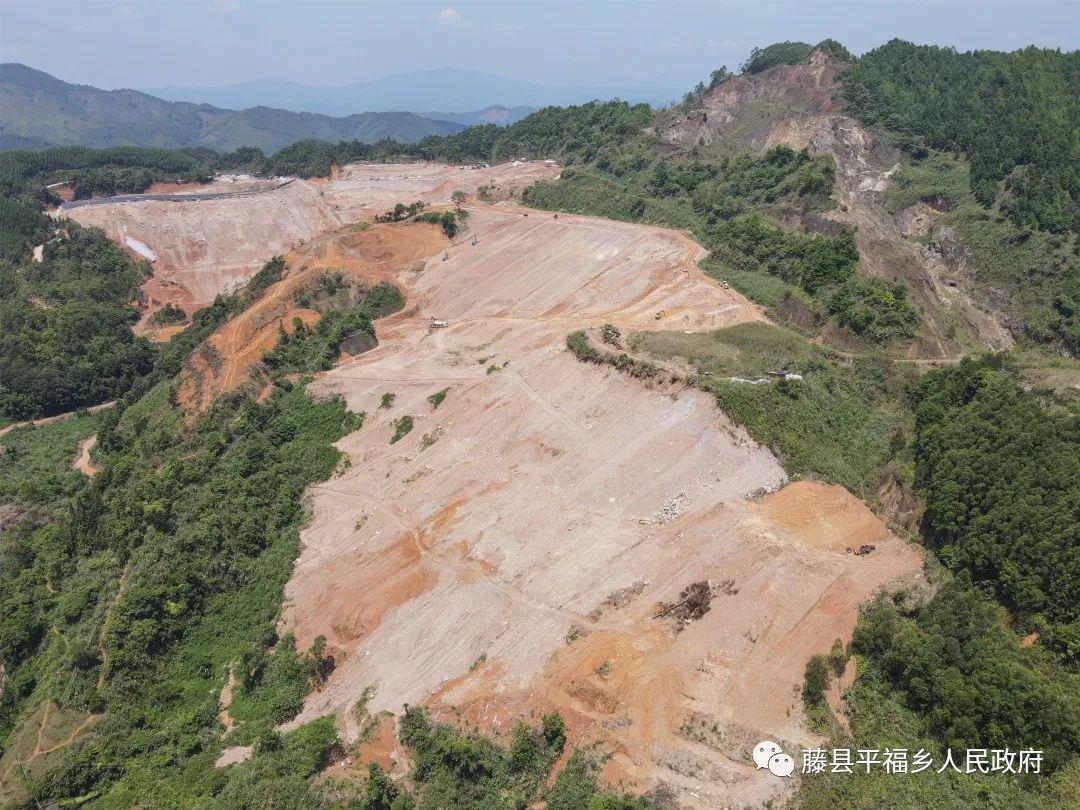

项目A标段工程
项目B标段工程位于平福乡桃花村、上莫九村、古强村、龙门村和大会村区域,利用茶光互补模式建设。B标段总装机125MWp,动态总投资约50452万元,总占地面积为2300亩。工程计划2022年6月中旬开工建设,首批组件安装时间为9月20日,计划12月30日完成全部机组并网。

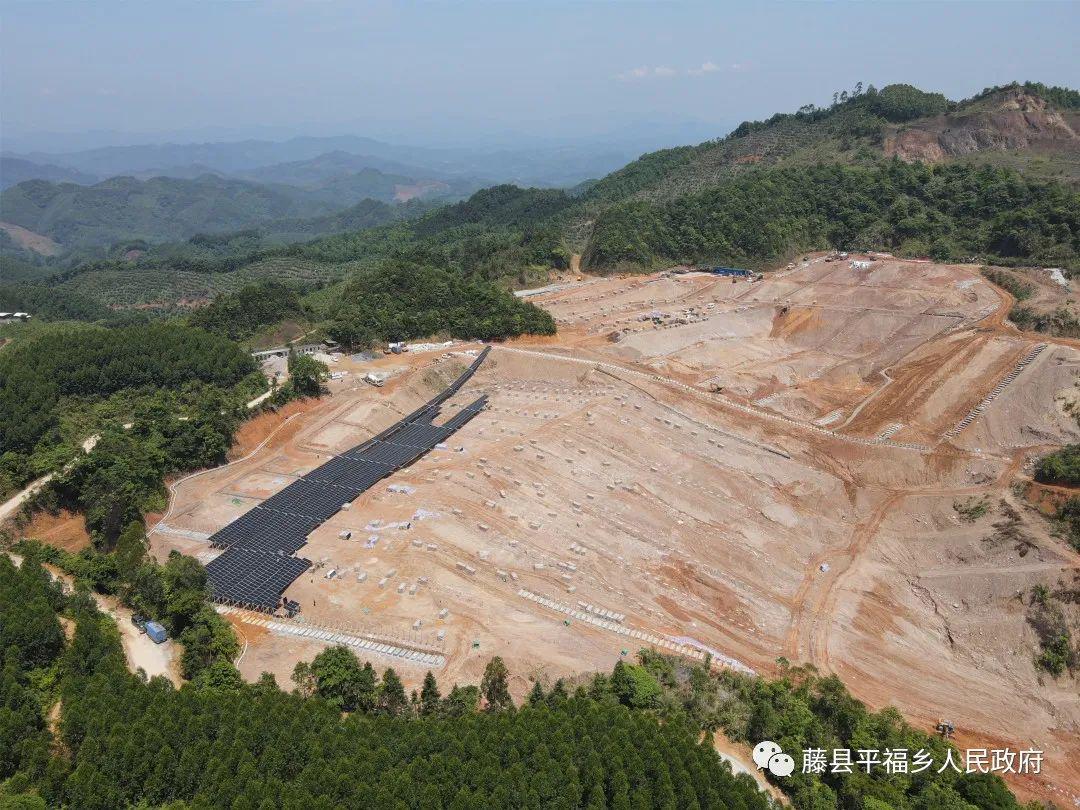

项目B标段工程
国能藤县能源发展有限公司桃花项目经理熊浩:
我们是在2021年12月22日举办项目开工仪式,1月27日正式进场施工,4月30日完成了矿区治理平整工作。截止目前,完成场区桩基础浇筑4000基,组件安装完成了6MWp,集电线路完成了22基塔基开挖,场区水保、接地、边坡防护工程正有序同步进行。
我们始终坚持贯彻习近平新时代中国特色社会主义思想,积极响应国家“双碳”目标号召,针对工程建设投产节点目标,按照政府、公司高标准、高质量要求,在确保安全、质量可控情况下,克服疫情影响,组织充足的人力、物资及设备资源,保证了工程建设进度,胜利的曙光已照耀眼前。
藤县桃花光伏项目将同时引进六堡茶种植,进行茶光互补。光土资源综合、高效利用是光伏电场的趋势与方向,可以实现土地立体化增值利用,建设现代高效农业综合经济体。
来源:藤县平福乡人民政府
声明:(文章来源:藤县平福乡人民政府),灵动核心环境服务平台转载此文目的为传播更多信息,如文图有侵,或者来源标注有误,或者不让转载,可在今日头条私信我们,我们会第一时间删除处理!
版权声明
